BESIX je meÄ‘unarodno priznat u top 50 izvoÄ‘aÄŤkih kompanija u kojoj je Vladimir oblikovao svoje kljuÄŤne kompetencije u isporuci nekoliko razliÄŤitih i zanimljivih projekata. MeÄ‘u njima istiÄŤemo predsedniÄŤki aerodrom u Abu Dabiju, zgrade Dubai’d Dovn Tovn Highrise i The Mall of Egipt, ukljuÄŤujući prvu zatvorenu skijašku stazu u severnoj Africi. Nas je jako zanimalo da nam prenese svoja iskustva kao izvoÄ‘aÄŤ radova na projektu hotela Mamula.

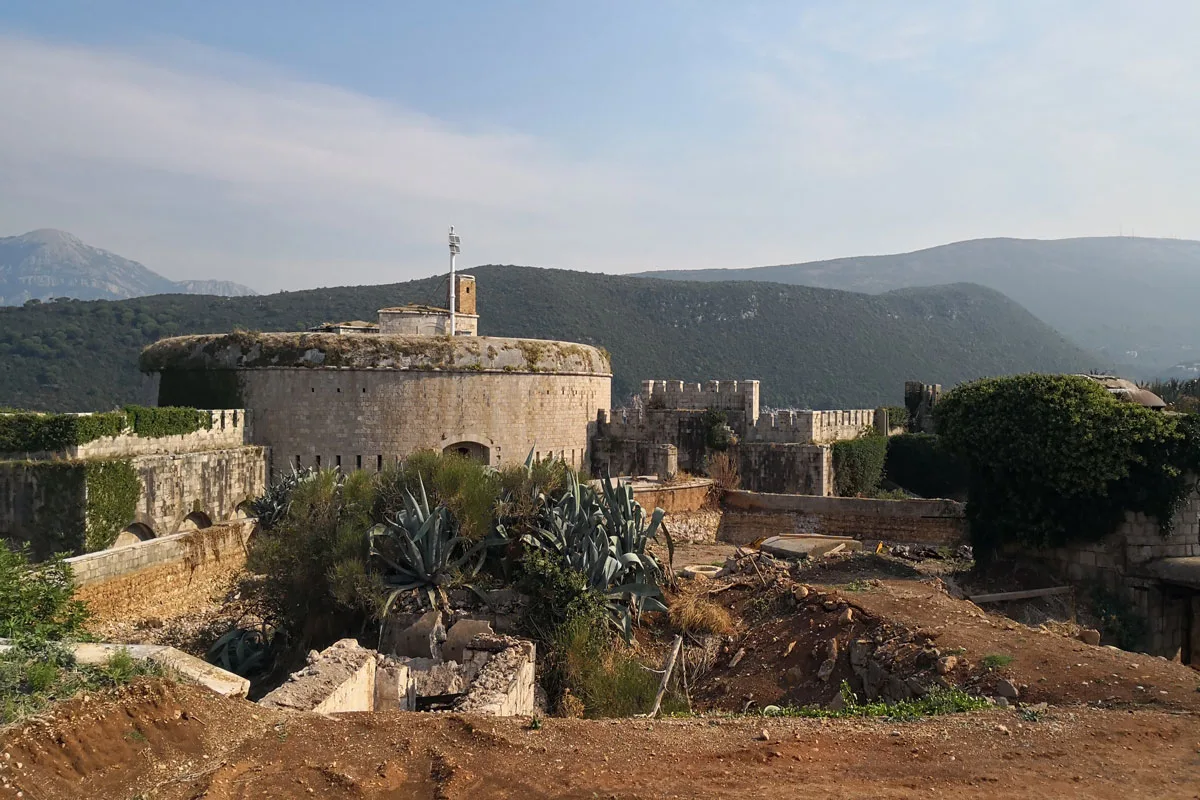

TvrÄ‘ava Mamula je izgraÄ‘ena u 19. veku, u periodu od 1850. do 1853. godine, pod voÄ‘stvom Lazara Mamule, austrijskog barona i artiljerijskog generala vojske Austrijskog carstva. U istom periodu zapoÄŤela je izgradnja utvrÄ‘enja Ostro i Arza. „Istorija ovog regiona se moĹľe opisati kao inspirativna i raznovrsna“, kaĹľe Vladimir Nikitović – Branch Manager filijale BESIX Grupe na Balkanu. „Čak i danas austrougarski uticaj moĹľe da se oseti u okviru cele oblasti Bokakotorskog zaliva i TvrÄ‘ava Mamula je pravi primer onoga što je ostalo iz ovog perioda“.
1863. godine, 10 godina posle izgradnje, zbog razvoja i uvoÄ‘enja novog naoruĹľanja, konkretno artiljerije, tvrÄ‘ava je zastarela jer su zaštitni zidovi bili visoki i nedovoljno debeli da izdrĹľe sve moderne granate. MeÄ‘utim, 1875. godine zbog uvoÄ‘enja tehnologije merzerskih baterija od 210 mm koje bi radile na otvorenom prostoru, tvrÄ‘ava je ponovo stavljena u upotrebu iako je nedovoljna debljina zidova ipak predstavljala laku metu za protivnike. Do 1914. godine i Prvog svetskog rata tvrÄ‘ava je bila naoruĹľana sa 4 merzera 210 mm M-1873, 8 topova 80 mm M-95 i 10 topova 80 mm M-75/96. Tokom rata, francuska flota je napala tvrÄ‘avu tri puta. UoÄŤi napada u septembru i oktobru 1914. tvrÄ‘ava je pretrpela oštećenja. TvrÄ‘ava je ostala vojni objekat do 1918. godine. Nesrećna tradicija da se ostrvo koristi kao zatvor nastavljena je tokom Drugog svetskog rata gde je preko 1500 boraca pretrpelo torturu u periodu od 1941. do 1943. godine „PriÄŤe iz ovog perioda i dalje ostaju duboko urezane u sećanje crnogorskog naroda“. Od 2019. godine poÄŤinje novo poglavlje, gde se gradi moderan, ali ipak tradicionalni hotel sa jasnom vizijom oÄŤuvanja nasleÄ‘a i istorije, koji istovremeno unosi novi savremeni duh, ali i ÄŤuva sećanje na utvrÄ‘enje koje je dobilo naziv po austrougarskom baronu Mamuli.
BESIX je zapoÄŤeo ovaj projekat, koji je poseban, u odnosu na ostale, upravo zato što konzervatorski radovi imaju prednost u odnosu na sve druge radove. Veliki deo projekta se radio definisanjem detalja na licu mesta i skicama koje su izašle iz ruševina tvrÄ‘ave. „Najsigurniji naÄŤin da se oĹľivi duh stare tvrÄ‘ave je da se ne kopira samo njen oblik već i same graÄ‘evinske metode. Naš cilj je bio da budemo verni i dosledni onoliko koliko moĹľemo da budemo. Koristeći originalne projekte iz samog perioda Austrougarske, naš tim je u istom duhu radio i stvarao novi projekat utvrÄ‘enja“, kaĹľe Nikitović.
Koja je Vaša uloga na projektu?
Naša uloga je bila netipična za Izvođače kakve poznajemo u ovom regionu. Osim izvođačkog dela, projektu smo pristupili sa takozvanim open-book procurement-om i radeći u Early Contractor Involvement sistemu. Iskustvo sa ovakvim sistemom stekao sam u godinama rada na Bliskom istoku i Severnoj Africi na velikim internacionalnim projektima.
Ovakav sistem rada je bio hibrid sistema koji je na Internacionalnom tržištu zastupljen već duži niz godina. Sistem zahteva od izvođača da radi vrlo otvoreno sa investitorom i projektantom pri razvijanju projekta i omogućava investitoru da se projekat mnogo brže izvede. Ovakvo upravljanje projektom nosi značajno manje dodatnih radova, veću finansijsku sigurnost kao i formiranje jednog zajedničkog tima koji se vodi zajedničkim ciljem.
Kako smo prvi put radili ovakav sistem u regionu, bilo je potrebno dosta vremena kako bi i investitor, projektant i ostale strane na projektu „prihvatili“ ovakav otvoren i transparentan način rada i kako bi svi videli benefite rada u ovom sistemu. Lično sam pobornik ovakvog tipa ugovora i nastojaću da nastavimo dalje na isti način i da se sa našim timovima, edukuju i investitori i projektanti, kako bi svi vrlo brzo videli benefite na brojnim primerima tj. projektima. U današnje vreme, koje odlikuju ekonomska kriza i nestabilnost cena materijala i proizvoda uveren sam da je ovo jedan od retkih modela poslovanja koji može doneti benefit i stabilnost za sve učesnike u projektu.
Kako su tekli radovi u periodu Korona virusa i lockdowna?
Sa globalnom pandemijom, svi radovi su bili ugroženi. Na projektu smo imali zaposlene iz 12 različitih zemalja od kojih su sve bile pogođene zatvaranjem granica zemalja, a takođe i sa ostalim merama koje smo imali u regionu.
Glavni građevinski radovi su započeli krajem 2019. godine i moram priznati da tada nismo znali koje nas sve poteškoće očekuju na projektu.
Globalna pandemija, zatvaranje granica, ograničeno kretanje ljudi i transport materijala, kao i ekonomska kriza i rast cena su faktori koji su značajno uticali na projekat i bili tzv. „force majeure“ ili mere koje nismo mogli očekivati kada smo počeli sa radovima.
Sa svim poteškoćama, BESIX tim se uporno borio i bio pozitivan uprkos promenljivim i neizvesnim okolnostima. Sami građevinski radovi nisu značajno napredovali tokom pandemije, ali je tim uspeo da nastavi sa velikim paketima kao što su konzervatorski, instalaterski, suvo-montažni i pripremni radovi koji su promenili sliku projekta.
Jedan od vrlo zahtevnih izazova je što smo celokupan tim radnika trebali zajedno brodom prevesti na ostrvo, a država Crna Gora je u jednom trenutku ograničila broj osoba po vozilu, pa je to predstavljalo, gledajući iz ove perspektive veoma „interesantan“ izazov koji smo rešili. Više brodova je išlo ka ostrvu, u grupama. U tom periodu kantine su se zatvorile i timovi su morali da rade i odmaraju se samo u svojim manjim grupama.
Kovid je značajno pogodio mnoge, međutim kada se uzme u obzir da su se radovi odvijali na ostrvu, psihološki pritisak je bio još veći. Moram reći da je bila potrebna velika hrabrost i istrajnost da svi kao tim ovo prebrodimo i da se radovi ne zaustave.
Kako ste transportovali građevinske mašine i materijal na ostrvo i koliko je to bio izazovan zadatak?
„Ostrvo raÄ‘a ostrvski mentalitet“. Iako projekat ne posmatramo kao offshore projekat, on zapravo jeste jedan takav. Smešten na 1,5 nautiÄŤku milju od najbliĹľeg mola i 3,4 nautiÄŤke milje od Herceg Novog, ostrvo se moĹľe pohvaliti neverovatnom strujom i talasima koji dostiĹľu i do 5 metara u zimskim mesecima. RazliÄŤiti ostaci utvrÄ‘enja su se mogli videti kroz celi projekat, a svakodnevno smo otkrivali nove ÄŤinjenice koje daju uvid u to kako je tvrÄ‘ava izgraÄ‘ena sredinom 19. veka, a ta informacija je nama, kao izvoÄ‘aÄŤima predstavljala inovativan naÄŤin uÄŤenja „novih“ tj. starih tehnologija gradnje.
Sa druge strane, današnja tehnologija gradnje traži da se zadovolje strogi seizmički kriterijumi, da se koriste inovativni materijali – stakleni krovni sistemi, armirano-betonske i čelične konstrukcije, i slično. Upravo iz ovih razloga smo birali materijale koji će ostati postojani godinama u takozvanim „marinskim“ uslovima.
Prvi izazov ili jedan od najvećih zadataka je bilo „napraviti“ gradilište i omogućiti svima na ostrvu struju, vodu, kanalizaciju, a nakon toga dopremiti materijale sa kojima bi se projekat mogao izvesti.
Pri početku radova razmatrali smo nekoliko opcija rada i najoptimalnije rešenje je bilo da se na ostrvo konstantno dopremaju materijali i resursi potrebni za izgradnju hotela. Sa druge strane ovo je bio vrlo visok trošak koji se morao značajno optimizovati.
- Optimizaciju smo uradili na nekoliko naÄŤina:
- Ubrzo smo postavili postrojenje za preradu morske vode – desalinizator koji je omogućio da svi na projektu (u piku do 250 ljudi je radilo na projektu) imaju uvek vodu za svoje potrebe kao i za potrebe izvođenja radova na ostrvu.
- Otpadne vode smo prerađivali upotrebom dva sistema, bioseptika i postrojenja za preradu otpadnih voda.
- Deo vode za piće smo ipak prevozili na ostrvo kako bi uvek održali traženi kvalitet i umanjili nepotrebne rizike.
Ovim načinom rada smo umnogome smanjili količinu transporta sa i ka ostrvu i značajno umanjili i našu emisiju CO2.
Betonski radovi su bili popriliÄŤan izazov kako u zimskim tako i u letnjim mesecima. Imali smo dve ideje, da postavimo malu fabriku betona na ostrvu ili da transportujemo beton iz obliĹľnjeg Herceg Novog.
Oba rešenja su imala značajne prednosti i mane, ali smo se odlučili za drugi plan, jer nismo imali dovoljno prostora na ostrvu. Sa ovom odlukom ušli smo u ozbiljan inženjersko-logistički poduhvat gde je sam transport i ugradnja betona morala biti limitirana na 3 sata zbog hemijske reakcija betona i očvršćavanja betona prerano. Transport je išao mikserima iz Herceg Novog do luke gde su se mašine ukrcale na trajekt, plovile do ostrva a onda bi tim na ostrvu preuzimao beton i betonirao stacionarnim pumpama, auto pumpom ili kranom kada je to tehnologija zadovoljavala.
Svi koji znaju Crnu Goru, znaju kakve su gužve tokom leta, a obzirom da je sam transport na moru trajao do sat vremena, ostajalo nam je malo vremena da se beton „sačuva“ i ugradi na vreme. Sve je bilo do tima koji je morao imati i taktičke „lako“ ugradljive betone koji bi se mnogo brže ugradili i sačuvali bar malo vremena kada je to bilo potrebno.
Svi mi, kad zamislimo more, vidimo prelepo plavetnilo bez talasa i vetra. Nažalost, tako nije bilo. Od početka radova do leta 2022. godine, imali smo preko 200 dana kada ostrvo nije bilo pristupačno i preko 100 dana kada je povratak sa ostrva bio problematičan. Talasi preko jednog metra visine su prestavljali problem dok je smer vetra direktno uticao na mogućnost iskrcavanja ili ukrcavanja sa ostrva. BESIX tim je gledao nekoliko prognoza, radili smo sa timom iskusnih pomoraca, a takođe i sa starosedeocima sa Žanjica i Mirista koji su ceo život proveli u ovim uslovima, kako bi se bolje pripremili za sve zadatke koordinacije i logistike projekta Mamula Hotela.
Saznali smo da su vam galebovi predstavljali problem prilikom radova?
Ostrvo ima svoju flouru i faunu i investitorov kao i naš princip je bio da sačuvamo sve i posle nas. Pored galebova koji tu imaju svoja gnezda i danas, imali smo i vrlo agresivne agave na koje se možete vrlo opasno povrediti ukoliko ne obraćate pažnju. Kod galebova je najveći problem bio što smo ostrvo morali prati konstantno kako bi očuvali vrlo visok nivo higijene na projektu.
Koji je bio najveći izazov na projektu i kako ste ga rešili?
Izazova je bilo puno. Od celokupne logistike, preko naÄŤina gradnje, do Kovida i globalne pandemije pa preko ekonomskih problema do završetka radova. Najveći izazov je na kraju bila sama Mamula, period u kojem smo radili i lokacija na kojoj je projekat. Globalna pandemija je predstavljala ozbiljan problem ovom izuzetnom projektu. Iako nismo stali u ovom periodu, radovi su se sveli na jako mali obim. Kada se svet, efektivno, ponovo pokrenuo, tako se pokrenuo i ovaj projekat i njegov strastveni tim. Ogromnom Ĺľeljom timova da postignu viši cilj, neizbeĹľno smo ostavili svoj trag na ovom 170-godišnjem spomeniku iz prošlosti i izgradili potpuno novi hotel budućnosti kao „Dragulj Jadrana“.
U poslednje vreme slušamo dosta o pojmu revitalizacije. Da li ovo jedan takav projekat?
Tako je. Iako se puno priča o projektu Mamule u Crnoj Gori, ovakve poteze revitalizacije starih objekata su implementirale i neke druge države. Pomenuo bih samo par, Antwerp Port House (kao lučna zgrada) koju je Arhitektnoska kuća Zahe Hadid donela novi duh, Office for Metropolitan Architecture iz 1228. godine u Veneciji koja je danas pod Fondacodei Tedeschi-jem promenila namenu u ambijentalni social-hub za turiste i veliku prodavnicu; Bourse de Commerce, zgrada Pariske berze iz 18. veka u koju je Tadao Ando uneo novu namenu muzeja. Mamula će postati deo ove slavne liste projekata i moramo odati priznanje državi Crnoj Gori za napredno razmišljanje u ideji izdavanja internacionalnog tendera u cilju revitalizacije projekta kako Mamula ne bi i dalje propadala.
Kako se susreću inovativna rešenja sa tradicijom koju ponosno nosi ovo ostrvo?
Interesantno pitanje. Većina radova je rađena tradicionalnim zanatima, materijalima, a najviše mislim na konzervatorske radove, gde je kamen klesan ručno, rađeni su tradicionalni malteri, zidanje i preziđivanje svodova tradicionalnim rešenjima. Naravno, današnji gosti luksuznih hotela osim tradicije koju ovaj hotel ima u izobilju, traže i sve ostalo šta donosi bilo koji luksuzni hotel sa 5 zvezdica. Sa tim u vezi, mnoga rešenja su morala biti implementirana uz vrlo striktne konzervatorske uslove.
Malo stvari je bilo dopušteno, ali kad se pominju inovativna rešenja u kombinaciji sa tradicijom, pomenuću stakleni krov iznad starog atrijuma koji je isti pretvorio iz otvorenog u zatvoren prostor sa odličnom akustikom. Sećamo se sa zadovoljstvom početka letnje sezone kada je mali koncert klasične muzike održan u ovom prostoru. Gosti su gledali u zvezde dok je celokupno rešenje staklenog krova ležalo na starim zidovima koji su rekonstruisani tradicionalnim metodama.
Rast cena građevinskog materijala za vreme Koronavirusa je probijao budžet koji ste imali od strane investitora. Sa investitorom ste imali jedan otvoren odnos i za to smo prvi put čuli na vašem projektu Mamula?
Tako je. Svi znamo za probleme sa kojima smo se prvo susreli 2020. godini, a koji traju još uvek. Pandemija je direktno uticala na ponudu i potražnju materijala i uzrokovala globalnu krizu koja traje i danas. U trenutku kada je problematika sa pandemijom popuštala, desio se konflikt Rusije i Ukrajine i nova globalna kriza resursa. Kako je projekat bio nepredvidiv, a u trenutku tendera nije bilo prave projektne dokumentacije, investitor nije mogao pripremiti preciziran budžet, te je predložen vrlo otvoren princip Open-Book procurement-a koji je investitoru dao potpunu transparentnost i otvorenost u odnosu. Takođe, BESIX se nije postavio samo kao izvođač radova, već kao pravi partner na projektu radeći zajednički u cilju optimizacije dizajna, umanjenja troškova, unapređenja sistema i na kraju održavanja budžeta koji je inicijalno bio zacrtan.
Kako vam izgleda Mamula nakon završetka radova?
Ponosni smo. Bilo je dosta poteškoća, a vlasnici žele da još unaprede projekat dopunskim radovima, ostala je ta strast, sećanje i ponos u svima nama koji smo deo ovog projekta.
Koji je sledeći projekat na kojem će biti angažovana vaša kompanija?
Mi nikad ne stajemo. Trenutno izvodimo veći broj luksuznih rezidencijalnih projekata na primorju Crne Gore (Lustica Bay) dok nam nisu strani i manji infrastrukturni projekti koje trenutno izvodimo u ovom području. BESIX Grupa ima preko 4 milijarde eura prometa godišnje i radimo u svim delovima sveta. Pored toga, očekujem da će bliža budućnost doneti i interesantne projekte u regionu Balkana za koje smo itekako zainteresovani, a siguran sam da možemo doneti i naš „know-how“ u ovom izazovnom periodu i tako pomoći brojnim privatnim investitorima, a isto tako i na važnim državnim projektima.
Izvođač radova: BESIX
Klijent: OHM Mamula
Architect: MCM
Lokalni dizajner: Enforma
Arhitekta konzervatorijuma: Projektor
Dizajner enterijera: Ve Studio Berlin
Dizajner eksterijera: JP Heim
Hotel Operator: Mamula Island Hotel
