Dražen BalaževiÄ, po struci diplomirani graÄevinski inženjer, dolazi iz firme North Engineering d.o.o., gde radi na poziciji tehniÄkog direktora. U firmi je zaposlen veÄ 27 godina, gde je proÅ”ao put od razraÄivaÄa detalja armature, preko projektanta saradnika, projektanta konstrukcije, odgovornog projektanta, voditelja projekta, pa sve do pozicije TehniÄkog direktora.
Na poÄetku napomena da je ovaj tekst baziran na iskustvima iz Industrijske gradnje (tu, osim proizvodnih objekata, podrazumevam i distributivne/logistiÄke centre), i to sa investitorima iz inostranstva. Äinjenica je da je North Engineering d.o.o. jedna od vodeÄih projektantskih kuÄa na polju projektovanja industrijskih objekata na naÅ”em tržiÅ”tu, te verujem da mi je uÄeÅ”Äe na tim projektima omoguÄilo da imam relativno solidnog iskustva. Tekst dakle nije baziran na nekakvim egzaktnim analizama, istraživanjima, grafikonima i podacima, veÄ donosi neka zapažanja i pomalo subjektivan pogled na ono Å”to nas kao projektante sve viÅ”e tiÅ”ti.
Kada se neki Investitor odluÄi za Projekat izgradnje (Projekat sa velikim āPā, kao skup svih aktivnosti na realizaciji izgradnje, a ne samo projektne dokumentacije onako kako je mi nazivamo), da li proizvodnog pogona, da li distributivnog centra, da li pak gradi da bi taj objekat iznajmio nekom, ciljne taÄke koje mora da definiÅ”e su:
- VeliÄina i namena objekta
- Kvalitet
- Rok izgradnje
- BUDŽET
Namerno sam ovde Budžet stavio na kraj liste, iako ne mislim da je (naj)manje važan ā dapaÄe, dobro izbalansiran budžet dovodi do uspeÅ”nih primera realizacije projekata kakvi su prikazani na fotografijama u tekstu ā ali, obzirom da je potka za ovaj tekst nastala iz neke hronologije, odnosno mog iskustva da se upliv budžeta menjao kroz vreme, prosto se priseÄam mojih ozbiljnijih poÄetaka u projektovanju ā a to je bilo tamo negde 2000-te kada su zapravo poÄele neke od znaÄajnjih investicija u industriju te dolazak stranih investitora.
E tada je ā moje je iskustvo ā bio manji upliv finansijera, i pregovori su, kao i neka cela postavka oko buduÄeg projekta, iÅ”li samo sa tehniÄkim licima. Ona su na kraju i odluÄivala o angažmanu na tenderu za izbor projektanta, a onda nadalje sa punim kapacitetom i bila prisutna kod razvoja Projekta. I zaista se ne seÄam da je budžet bio toliko dominantan, prvo u samim pregovorima, pa zatim pripremi i razradi projektne dokumentacije, te kasnije i u realizaciji projekta. Jeste se uvek pominjalo da postoji neki budžet planirane investicije, ali nekako viÅ”e informativno, a ne ovako ultimativno, kako to danas biva. Kao, recimo, porodiÄna fotografija na stolu ā saznanje da je tu, kao podrÅ”ka, ali nije tu da te āsputavaā.
Vodilo se, naravno, raÄuna o troÅ”kovima jer joÅ” niko nije neÅ”to do kraja izgradio, a posle to i koristio ili se o njega okoristio a da nije imao zatvorenu finansijsku konstrukciju da to isprati. No, neretko je ipak ā kod odluka da li Äe se neÅ”to projektovati/izvoditi na ovaj ili onaj naÄin ā presuÄivao kvalitet ili neÅ”to Å”to bi se videlo da, iako je u startu skuplje, dugoroÄno doprinosi funkcionalnosti, dakle nameni.
VraÄam se na prve Äetiri taÄke ā ja liÄno, sa ove distance u vremenu i nekom steÄenom znanju ā smatram da su sve (pod)jednako važne. A sve Äetiri bi, po meni, morale da imaju neku āproduženuā promenljivost ā da, ograniÄenu, ali ne na naÄin kako je to postalo danas. Ta neka taÄka od koje ānema povratkaā, odnosno nema pomeranja roka, i pomeranja budžeta, mora biti negde malo dalje u vremenu razvoja projekta ā nego Å”to biva danas. A danas, takav je utisak, biraju finansijeri. Iako i danas na poÄetku dolazi tehniÄki tim na upoznavanje sa projektom, prenosi neke tehniÄke i tehnoloÅ”ke zahteve, te se raspituje o procedurama ā vrlo brzo se ispostavi ko pĆ³oÅ”e āpravila igreā.
Jer, kada tehniÄki pregovori proÄu, presuÄuje investitorov budžetski tim ā finansijski tim. Naime, preovlaÄuje princip: ako je tehniÄki tim procenio pozvao, recimo, 5 firmi u tenderski proces ā to znaÄi da svih 5 mogu da obavljaju posao, jer, to je neki preduslov da neka firma uÄestvuje na tenderu. Ako pak sve firme mogu obaviti posao, zaÅ”to ne izabrati najjeftiniju? Ima li logike u takvom izboru? Na prvi pogled DA, kada meÄutim malo āzagrebeÅ”ā… Svi mi volimo da sve uporeÄujemo sa kolima: kada tako gledaÅ” svaki auto te može prevesti od taÄke A do taÄke B, ali ipak ne biramo uvek najjeftiniji u ponudi.
Danas se, nadalje, od one 4 taÄke sa poÄetka teksta, sve svodi praktiÄno na 2 predefinisane taÄke: Budžet i Rok. Kada Investitor doÄe do nas, u veÄini sluÄajeva su ove dve taÄke priliÄno āzacementiraneā. Pri tome, rok je vrlo precizno odreÄen, dok je Budžet za nas neka āmagiÄna cifraā kojoj mi nemamo pristupa (ne znamo taÄno koliki je), ali znamo da je ultimativan, dok nas njegov āÄuvarā konstantno opominje āda mu ne prilazimoā. Å to se preostale dve taÄke tiÄe: Namena se podrazumeva, a kvalitet, ponekad i veliÄina objekta, se uvode onako pomalo pauÅ”alno, pa onda naknadno ā koliko se pokaže potrebno ā variraju i prilagoÄavaju se budžetu.
Ne bi ni to bilo toliko sporno, ali, zaŔto se sve viŔe deŔava loŔa procena troŔkova?
Rekao bih da se sve neiskusniji procenitelji angažuju kako bi unapred odredili budžet za realizaciju graÄevinskog Projekta i to na temelju tek konceptualnih planova i specifikacija ā nekada Äak ni toga. A ovaj proces je veoma složen i trebao bi da ukljuÄuje prikupljanje i obradu velikih koliÄina podataka i informacija o troÅ”kovima, kako direktnih tako i indirektnih, ili prateÄih. Plus ā graÄevinski Projekti nose odreÄeni stepen neizvesnosti i mnogo toga je nepoznato dok se projektna dokumentacija ne poÄne razvijati.
A procena troÅ”kova je podatak koji se sve ÄeÅ”Äe želi imati odmah i pre samog poÄetka izrade projektne dokumentacije, Äak i pre odabira same parcele. U startu, tamo neko gore želi imati taj podatak, jer taj podatak jeste āgame changerā. I, ne manje važno, neretko se angažuju pojedinci ili kuÄe koje nemaju ni pravog iskustva sa naÅ”im tržiÅ”tem, nego ga āprojektujuā sa nekog komÅ”ijskog gde su veÄ radili. Kao rezultat toga, procene troÅ”kova bivaju netaÄne Å”to kasnije dovodi do sasvim izvesnog prekoraÄenja planiranih troÅ”kova. Nekoliko je, dakle, uzroka netaÄnih procena troÅ”kova:
- Procenitelj troÅ”kova je preterano optimistiÄan;
- Nepouzdani podaci koriÅ”Äeni za procenu;
- Nepostojanje nacionalne baze podataka na kojoj bi se temeljile cene;
- Nedostatak iskustva procenitelja;
- Iskrene greŔke, koje se prosto deŔavaju u svakom poslu.
Neka istraživanja su pokazala i da je nedostatak prave tenderske dokumentacije uzrok prekoraÄenja budžeta u 13 od 17 studija istraživanja. DeÅ”ava se da se na poÄetku nekog projekta, pa Äak i u samom tenderskom procesu za izbor projektanta, i od nas zatraži da saÄinimo procenu budžeta. I to po pravilu na osnovu neke skice buduÄeg objekta, i relativno skromnih specifikacija. Mi, iskreno to ne volimo da radimo.
Mi smo projektantska kuÄa, i naÅ”i projektanti su ljudi koji svoje najbolje pokazuju za stolom, osmiÅ”ljavajuÄi tehniÄka i tehnoloÅ”ka reÅ”enja. Stava smo da bi to trebalo poveravati firmama kojima je to znaÄajniji deo portfolia firme, i kojih u Srbiji sada veÄ ima dovoljno. Neophodno je naravno, da projektant ima predstavu o troÅ”kovima odreÄenih reÅ”enja ā i imamo ih, zasigurno. Ali, modus operandi projektanta je postepeni i temeljni razvoj i realizacija ideje, ne ad hoc reÅ”enja i prognoze. Jer, raditi procenu troÅ”kova izgradnje kod nas, joÅ” u danaÅ”njim uslovima tržiÅ”ta, viÅ”e je stvar prognoze nego precizan rezultat obrade utvrÄenih podataka.
Mi naravno nemamo druge nego da pristanemo da takvu budžetsku procenu napravimo za (potencijalnog) investitora, i onda ipak naletimo na āzidā ā jer je neki inicijalni budžet po m2 tamo negde veÄ odreÄen i mi ga, je li, premaÅ”ujemo. No, koliko god svima nama donekle bliska, procena budžeta po m2 je Äesto veoma varljiva. Jer, Å”ta sve obuhvata budžet kada se govori o projektu? ā Äesto se u tim poÄetnim analizama koje rade Investitori (a da pri tome nisu joÅ” ni izabrali parcelu), āizostaveā podaci o:
Tlu na kome Äe se graditi;
- Klimatskim, seizmiÄkim, topografskim uslovima;
- Kvalitetu materijala i opreme (samo retki imaju jasne specifikacije);
- TroŔkovima infrastrukture;
- Kompoziciji objekata;
- PomoÄnim i tehniÄkim objektima, saobraÄajnicama, parkinzima.
Å ta je takoÄe problem, specifiÄno kod nas ā Äesto bude pogreÅ”na percepcija jeftinog života u Srbiji, i da Äe to sigurno da se znaÄajno pokaže i na troÅ”kovima izgradnje. Da li je, meÄutim, Daikinova klima jeftinija u Srbiji nego u NemaÄkoj jer se možda pravi u Srbiji? Da li je Å”panska ploÄica jeftinija u Srbiji nego u Å paniji? Koliki je uopÅ”te udeo jeftinije radne snage u ukupnoj ceni izgradnje? Nadalje, iz razumljivog razloga da se privuku strani Investitori, izmeÄu ostalih prednosti naÅ”eg tržiÅ”ta, predstave im se neke niže cene po kvadratu izgradnje ā koje i nisu strogo netaÄne, ali, ne obuhvataju sve troÅ”kove (gore pojaÅ”njeno).
U nekom redosledu stvari, taj āvruÄ krompirā onda doÄe do nas i mi smo prvi u liniji koji moraju da investitoru saopÅ”te ātužnu istinuā ā objekat Äe da koÅ”ta viÅ”e nego Å”to im je āobeÄanoā. Ali avaj, kada doÄu do nas, budžet je veÄ formiran i tu ne može niÅ”ta znaÄajno da se menja. Jedan karakteristiÄni primer pogreÅ”nog sagledavanja budžeta kroz cenu po m2: Investitor, na njegov zahtev, od nekog u lancu pregovaranja oko gradnje industrijskog objekta kod nas, dobije podatak ākoliko koÅ”ta kvadrat administrativne zgrade u Srbijiā.

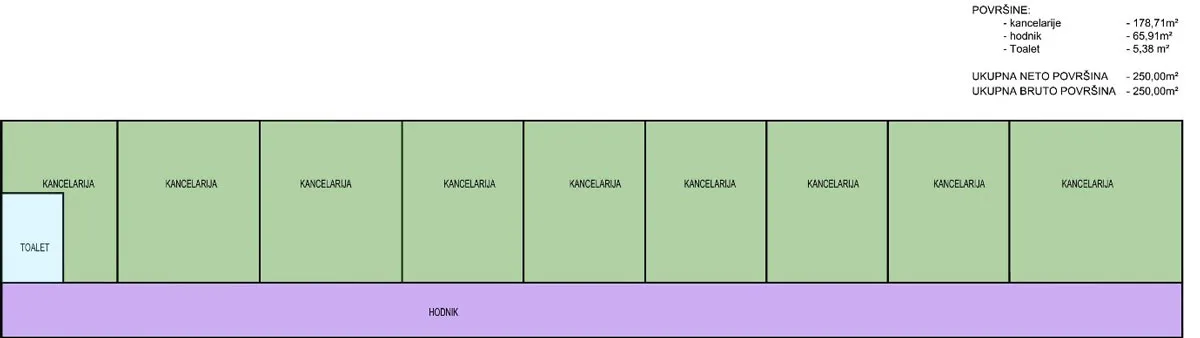

Na osnovu tog podatka, te ādodeljenogā budžeta za upravnu zgradu, daje svojim tehniÄkim licima ā tehnolozima iz proizvodnje (opet, da bi i tu uÅ”tedeli ne-angažovanjem nekih spoljnih, struÄnih lica za procene budžeta) ā da unutar zadatog prostora buduÄe upravne zgrade, organizuju potreban broj kancelarija za zaposlene (za koje se veÄ zna potreban broj). Prostom matematikom, dobijaju āokvireā buduÄe zgrade u vidu āa x bā povrÅ”ine, pa sve to na dve etaže. Tehnolozi kao tehniÄka lica, navikla da za postavljene zadatke traže reÅ”enja, a sa druge strane nenavikla na neke zakonitosti arhitektonskog projektovanja, posle nekog vremena i neprospavanih noÄi, izlaze sa reÅ”enjem, za koje iskreno veruju da pokriva sve realne potrebe za buduÄe zaposlene u administraciji, te ga prezentuju kroz crtež 1.

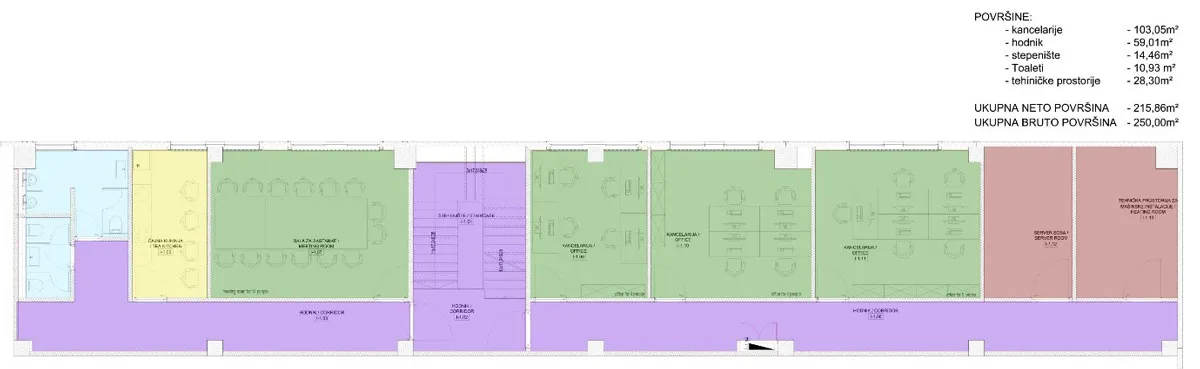

Naravno, ovo āÄiÄa gliÅ”aā reÅ”enje dolazi onda pred āpravogā arhitektu, koji u daljim analizama, ukrÅ”tajuÄi i inicijalne zahteve ostalih struka, relativno brzo dolazi do prave postavke etaže (crtež 2):
OÄigledno je da su stvarne (neto) povrÅ”ine koje su na raspolaganju za kancelarije u debelom minusu ā razlika je nekih 60%. I, rezultat toga je saznanje da zapravo nedostaje (joÅ”) jedan sprat. Tehnolozi sa tada vraÄaju svojim finansijerima sa tom neugodnom, ali realnom i konkretnom informacijom. MeÄutim, naleÄu i oni na zid ā budžet je veÄ zatvoren. Posledica ā taj sprat kasnije zaista nedostaje za funkcionalnu organizaciju fabrike.
U tom pravcu, sledeÄe āotrežnjenjeā dolazi posle ponuda izvoÄaÄa. Za projektanta su joÅ” mislili/verovali da nema dobar uvid u troÅ”kove i da je u tom pravcu pomalo āopuÅ”tenā u biranju projektnih reÅ”enja, ali sada se nema kud. Tako Äak znamo biti i pomalo āoptuženiā da smo āskupo isprojektovaliā. Pitanje se postavlja: Da li i gde kresati budžet?
Uveden je i odomaÄen izraz āoptimizacijaā projekta, Å”to ja liÄno vidim kao eufemizam za āosiromaÅ”enjeā projekta. Jer, po pravilu to znaÄi odustajanje od nekih pozicija, ili uvoÄenje jeftinijih. Objekat time ne postaje bolji ā samo postaje jeftiniji. Optimizacija bi, po meni, bila neÅ”to Å”to na duge staze donosi boljitak, kroz eksploataciju, i dugoroÄno bude jeftinije, iako je inicijalno možda i veÄi troÅ”ak. To je nekada bilo pravilo ā danas se sve manje razmatra. Kao da postoje dva budžeta: jedan je za izgradnju, drugi za eksploataciju, i ta dva viÅ”e ne priÄaju jedan sa drugim. No, gde āoptimiziratiā, zapravo se odricati: Funkcionalnost, tehnologija, eksploatacija, utisak? Da li se objekat gradi za zaposlene ili za āprezentaciju moÄiā?
Sve te kategorije su po pravilu naznaÄene kao važne u nekim inicijalnim postavkama objekta. Po mom iskustvu, najpre se odustaje od utiska, pa onda, Å”to je joÅ” žalosnije, od eksploatacije. Posle tehnologije i funkcionalnosti koji bi zaista trebali da se podrazumevaju i ne diraju, nama je nekako uvek na prvom mestu eksploatacija, u pogledu ljudi koji Äe najviÅ”e boraviti u objektu i koristiti ga.
Naravno, svako želi u svom portfoliu imati objekte koji veÄ na prvi pogled odaju utisak, ali, kod industrijskih objekata, to je neÅ”to Äega bi se mi prvo odrekli, ako veÄ, na žalost, mora. Ali funkcionalnost i eksploatacija bi po nama morale opstati. Jer, snažan dojam koji ostavlja, recimo, skupoceni mermer na ulazu u objekat, postepeno se izgubi kod ljudi koji rade u objektu onda kada se suoÄe sa vremenom pohabanim kvakama i Å”arkama na vratima koje svaki dan koriste, sa slavinom u toaletu koja radi āsporadiÄnoā ā a koje su, na žalost, bile prve žrtve āoptimizacijeā.
Kako ja to, ponekad, vidim, pokuÅ”aÄu doÄarati kroz jednu karikiranu parabolu. PokuÅ”ajmo zamisliti jedan krajnje hipotetiÄki svet gde je sve Å”to danas imamo veÄ izmiÅ”ljeno, jedino joÅ” nije izmiÅ”ljen automobil. I, mlada grupa projektanata uoÄi da tako neÅ”to nedostaje svetu, i posveti se pronalasku takve maÅ”ine. Nakon nekog vremena dolaze do osmiÅ”ljenog reÅ”enja: projekta buduÄeg automobila. Kako to biva, mladi projektanti imaju znanja i entuzijazma, ali ā nemaju para. Stoga se obraÄaju sponzorima, finansijerima, kako bi obezbedili novac za realizaciju projekta. DoÄu tako na red kod finansijera gde prezentuju projekat, sa sve projekcijom potrebnog budžeta.
Finansijeru, kako to biva, prvi refleks govori da negde treba uÅ”tedeti ā uvesti neku āoptimizacijuā. Kako se u tehniku i mehaniku slabo razume, gleda u ono Å”to je oÄigledno. I tako doÄe do pitanja prema projektantima: āDa li automobil mora da ima 4 toÄka?ā Projektanti, pomalo zateÄeni pitanjem, no nauÄeni da se svako pitanje mora razmotriti sa dužnom pažnjom ā pokuÅ”aju pojasniti da to, iako ne i nemoguÄe, može proizvesti odreÄena ograniÄenja u stabilnosti, i… Tu ih finansijer odmah prekida (ti ljudi su nauÄeni da āsekuā stvari), i pita krucijalno pitanje: āDa li je apsolutno neophodno da automobil ima 4 toÄka?ā Projektanti viÅ”e nemaju kud i skruÅ”eno āpriznajuā da to nije apsolutno neophodno. āE, imamo onda projekat ā automobil Äe se proizvoditi sa tri toÄka!ā rezolutno uzvikuje finansijer, te odmah pravi kroki proraÄun uÅ”teda koje njegova pronicljivost donosi na godiÅ”njem nivou.
Da li može auto na tri toÄka? Može, imali smo to prilike i videti u bliskoj nam TV kulturi, no da li biste se Vi odluÄili za takav auto? TeÅ”ko…
A, neki od ānaÅ”ihā objekata, na žalost, posle svih āoptimizacijaā na kraju liÄe na auto na tri toÄka. U zadnje vreme dakle, reÄ BUDŽET kao nekakav āvrhovni komandantā ulazi u sve analize, razgovore, pregovore… Posebno āboliā kada se rutina smanjenja cene uvede kao mantra pa se bukvalno sve promatra kroz dioptriju iste ā po sistemu spojenih sudova isecanje budžeta se preliva na sve Äinioce Projekta, pa tako i na samu projektnu dokumentaciju, Å”to naravno nas posebno boli. I, ne vidim da Äe se na tom polju neÅ”to znaÄajnije promeniti. JoÅ” jednom napominjem za kraj: nije sporno uÄeÅ”Äe finansijera i kreiranje budžeta, dapaÄe, neophodno je u svakom sluÄaju. Pitanje je samo u kom momentu se isti zatvara, i sa koliko relevantnih podataka se raspolaže u tom trenutku. ZakljuÄci iz liÄnog ugla:
- Za kvalitetan i merodavan budžet mora da bude angažovan pojedinac ili firma sa znaÄajnim iskustvom sa izgradnje viÅ”e projekata;
- Mora da bude upuÄen u tržiÅ”te R. Srbije i njegove specifiÄnosti;
- Mora u trenutku kreiranja budžeta da postoji neki stepen razraÄene projektne dokumentacije i specifikacija;
- Mora se poznavati lokacija izgradnje sa svim svojim specifiÄnostima.
Za kraj da kažem da imamo iskustva sa primerima koji su ispoŔtovali sve ovo navedeno (primeri sa fotografija), i koji su uspeŔno realizovani. Problem je, i to je ono osnovno Ŕto me je ponukalo za ovaj tekst, Ŕto je takvih projekata sve manje.
