2018. KAO NASTAVAK ZAPOÄETIH PROJEKATA U GRAÄEVINARSTVU- A Å”ta je sa projektima Republike Srbije? Dokle se tu stiglo?
Zakoni Republike Srbije u 2017. oÄito su doneli boljitak u privatnom sektoru, pa kompanije koje se bave bilo kojim poljem graÄevinartstva, masovno proglaÅ”avaju prethodnu godinu uspeÅ”nom ili barem boljom nego Å”to je bila ona pre nje. I naravno, ima mnogo toga da se uradi, u svim sferama, ali ako se poslužimo frazom da āuvek može boljeā, mogli bismo reÄi da je, barem na terenu, graÄevinska godina ispred nas, obeÄavajuÄa.
A Å”ta je sa projektima Republike Srbije? Dokle se tu stiglo? Kroz ovaj tekst napraviÄemo kratku retrospektivu, kako zavrÅ”enih projekata, tako i onih za koje je 2018. samo nastavak zapoÄetog. Naravno, zakoni koji su doneseni kroz rad naÅ”ih državnih institucija, na prvom mestu ministarstva graÄevinarstva, saobraÄaja i infrastrukture, doneli su obostranu korist i državnom i privatnom sektoru. I ne samo to, kako nam se Äini iz praÄenja rada ovog ministarstva, upravo privatne kompanije iz Srbije ukljuÄile su se, pored svojih projekata, u neke državne, uzevÅ”i uÄeÅ”Äe u samom radu, ali i u materijalima.
Na samom poÄetku ove godine, na sastanku Radne grupe za unapreÄenje pozicije Srbije na listi Svetske banke, kojom je predsedavala potpredsednica Vlade Zorana MihajloviÄ, istaknuto je da Äe 2018. biti uÄinjeno joÅ” viÅ”e u vezi sa doprinosom boljem rangu Srbije, jer to znaÄi bolje uslove poslovanja i nove investicije za naÅ”u zemlju. Kako je tada reÄeno, napravljeni su veliki pomaci u pogledu ukidanja obaveznosti izrade peÄata i brže procedure otvaranja raÄuna u banci prilikom pokretanja biznisa, kao i efikasnije procedure prikljuÄenja na elektro-mrežu. MihajloviÄ je tada podsetila da je Srbija ostvarila odliÄan uspeh u oblasti izdavanja graÄevinskih dozvola, u kojoj je za samo tri godine ostvarila skok sa 186. na 10. mesto.
KORIDORI 10 i 11
Kada kažemo državni projekti, onaj najznaÄajniji i definitivno onaj o kojem se najviÅ”e priÄalo je rad na Koridoru 10. U meÄuvremenu, u ovaj projekat ukljuÄile su se i MaÄarska i Hrvatska, kao partneri koji i zbog sposobnosti da uÄestvuju, ali i zbog liÄnog benifita svoje države, uzimaju uÄeÅ”Äe u istom.
Naime, 09. marta ove godine Ministarka graÄevinarstva, saobraÄaja i infrastrukture Srbije Zorana MihajloviÄ potpisala je sa ministrom mora, prometa i infrastrukture Hrvatske Olegom ButkoviÄem Memorandum o saradnji na unapreÄenju železniÄkog saobraÄaja, koji predviÄa zajedniÄku rekonstrukciju pruge Beograd-Zagreb. Pruga je duga 412 kilometara i rekonstrukcijom Äe putovanje vozom na toj relaciji biti smanjeno sa sadaÅ”njih sedam i po sati na neÅ”to viÅ”e od tri sata. Plan da pruga bude za brzine vozova od 160 km na sat. Memorandum predviÄa saradnju na modernizaciji železniÄke infrastrukture, olakÅ”avanje postupaka na železniÄkim graniÄnim prelazima izmeÄu dve države, kao i zajedniÄki nastup prema EU fondovima i drugim meÄunarodnim institucijama u vezi sa modernizacijom pruge Beogad-Zagreb, na Koridoru 10.
Å to se MaÄarske tiÄe, sredinom februara meseca, ministar spoljnih poslova i trgovine MaÄarske Peter Sijarto, potvrdio je da postoji interesovanje maÄarskih kompanija za izgradnju FruÅ”kogorskog koridora. KljuÄni graÄevinski objekat saobraÄajnice Novi Sad ā Ruma, kao dela FruÅ”kogorskog koridora, biÄe dvocevni tunel kroz FruÅ”ku goru dug tri i po kilometra. InaÄe, tunel kroz FruÅ”ku goru je najteža deonica pruge od Beograda do državne granice sa MaÄarskom. FruÅ”kogorski koridor deo je putnog pravca Novi Sad-Ruma-Å abac-Loznica-granica sa Bosnom i Hercegovinom, koji spaja Srbiju sa Hrvatskom, Bosnom i Hercegovinom i Å”irim okruženjem. PovezaÄe tri opÅ”tine ā Novi Sad, Irig i Rumu. U perspektivi, ovaj putni pravac povezaÄe Vojvodinu i zapadnu Srbiju, ali i Koridor 10 i Koridor 11 sa Koridorom 5c, pravac BudimpeÅ”ta-Osijek-Sarajevo-Mostar-PloÄe.
Najvažniji znaÄaj koridora Novi Sad ā Ruma sa tunelom je taj Å”to Äe se konaÄno reÅ”iti ogroman problem prolazaka teretnjaka preko FruÅ”ke gore i kroz Irig, kuda prolazi najprometnija saobraÄajnica u Srbiji sa dnevnim prosekom prolazaka od 10.000 do 12.000 vozila.
Na južnom i istoÄnom kraku Koridora 10 napravljena su 194 mosta, od Äega joÅ” tri treba da se zavrÅ”e, kažu u āKoridorima Srbijeā. Na južnom kraku je izgraÄeno svih 107 mostova, a na istoku su od ukupno 87 mostova joÅ” tri su u izgradnji. Autoput na istoÄnom kraku Koridora 10 (E80) u Srbiji, od NiÅ”a do Dimitrovgrada u dužini od 86,8 kilometara, imaÄe i pet tunela: Bancarevo (dužine 705 metara), Sopot (184 metara), Sarlah (477 metara), Pržojna padina (350 metara) i Progon (1.108 metara). TakoÄe, na tom delu Koridora 10 su projektovane i Äetiri petlje: Dimitrovgrad, dve petlje kod Pirota i Bela Palanka. U āKoridorimaā kažu da je graÄevinska sezona bila veoma uspeÅ”na i da je uraÄen zavrÅ”ni sloj asfalta na deonicama Crvena Reka ā Äiflik i Äiflik ā StaniÄnje u dužini od 25 kilometara. TakoÄe, puÅ”teno je u saobraÄaj 55 kilometara autoputa od Crvene Reke do Dimitrovgrada. ZavrÅ”eni su svi radovi na opremanju tunela Progon i Pržojna padina elektromaÅ”inskom opremom i puÅ”tena je u rad naplatna rampa u Dimitrovgradu.

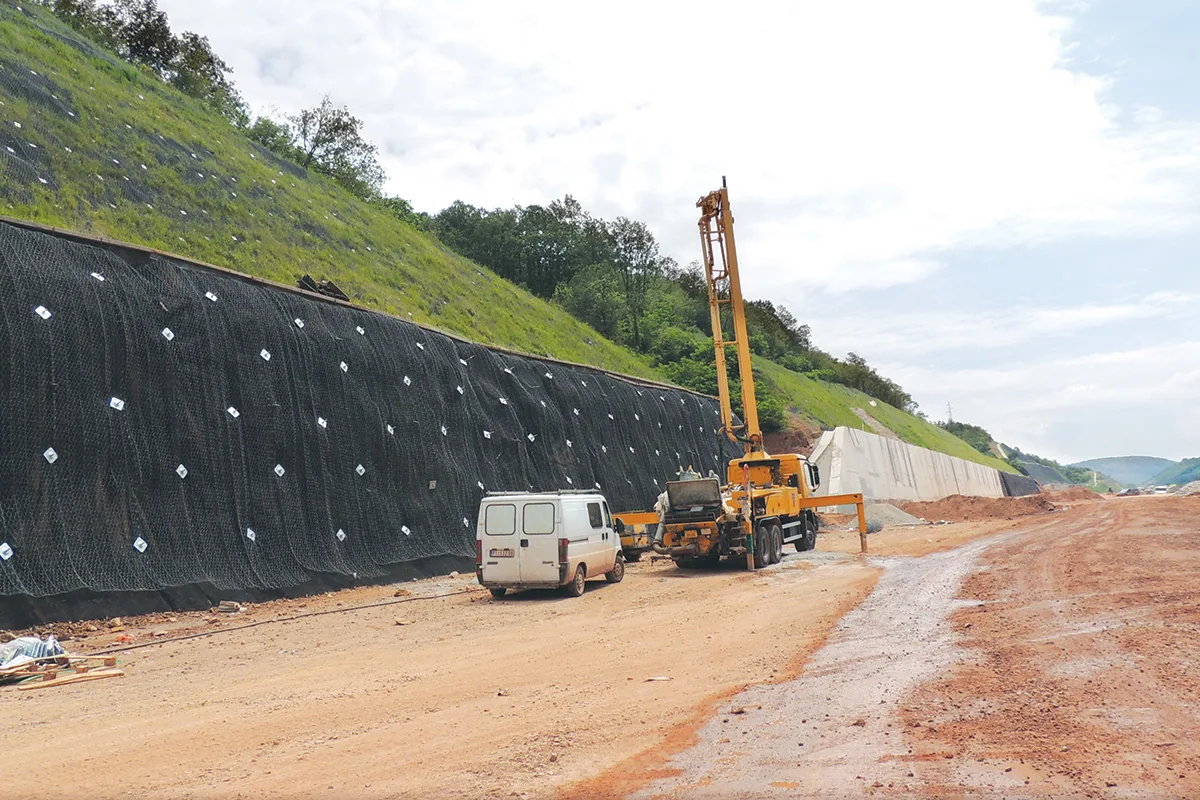

Za ovu graÄevinsku sezonu ostalo je da se zavrÅ”i najteža deonica, a to je Bancarevo ā Crvena Reka u dužini od 12,3 kilometara, sa kojom Äe biti puÅ”tena u saobraÄaj zavrÅ”ena deonica Prosek ā Bancarevo dužine 9,4 km. Preostaje i zavrÅ”etak radova u dužini od 4,3 kilometra na deonici StaniÄenje ā Pirot, opremanje tunela Bancarevo, Sopot i Sarlah elektromaÅ”inskom opremom. TakoÄe, u toku je i izgradnja veze izmeÄu autoputa i ulice Georgi Dimitrov u Dimitrovgradu kroz poslovnu zonu u zapadnom delu Dimitrovgrada, na osnovu zahteva opÅ”tine Dimitrovgrad, posebnog naloga investitora i uz saglasnost kreditora Svetske banke. Ukupna vrednost radova je 370 miliona evra.
Kada je reÄ o južnom kraku (E75) Koridora 10, ostalo je joÅ” da se zavrÅ”i oko 34 kilometra autoputa. Gradi se autoput kroz GrdeliÄku klisuru dužine 26,3 kilometra i joÅ” osam kilometara na deonici Srpska KuÄa ā Levosoje kod Bujanovca. U Srbiji je 2016. na Koridoru 11 puÅ”ten u saobraÄaj autoput Ljig ā Preljina u dužini od 40 kilometara. Na toj trasi je i deonica Ub ā Lajkovac od 12,5 kilometara koju su krajem 2014. izgradili domaÄi izvoÄaÄi. TakoÄe, Kinezi grade i deonicu autoputa od SurÄina do Obrenovca koja Äe biti zavrÅ”ena 2019. Kineska kompanija CCCC Äe od naredne godine graditi i autoputa od Preljine do Požege, vredan 450 milona evra, u dužini od 30,9 kilometara.
Ovih dana oÄekuju se tenderi za nove radove na Koridoru 10, vredne 50 mil EUR. PreduzeÄe Koridori Srbije objavilo je prethodno obaveÅ”tenje za poslove koji Äe biti finansirani iz kredita Evropske banke za obnovu i razvoj. ReÄ je o rehabilitaciji deonica na auto-putu E75, poboljÅ”anju petlje Batajnica, izgradnji petlje GramaÄe kod VladiÄnog Hana, projektovanju i izgradnji regionalnog kontrolnog centra. TakoÄe, predviÄena je izgradnja novih i rehabilitacija postojeÄih deonica državnog puta, kao veza sa Koridorom 10 (NiÅ”-Dimitrovgrad), te tender za konsultantske usluge ā projektova- nje, struÄni nadzor nad izvoÄenjem radova i merama zaÅ”tite.
PROJEKAT JEFTINIH STANOVA
Projekat koji je, takoÄe, obeležio, godinu za nama je projekat JEFTINIH STANOVA o kojem se, pored radova na koridorima, najviÅ”e priÄalo.
Predsednik Aleksandar VuÄiÄ najavio je, proÅ”le godine u decembru kako sam projekat, tako i benefite koje bi, pojedinim graÄanima naÅ”e zemlje trebalo isti da donese, ali i promene zakona koje se moraju doneti kako bi doÅ”lo do realizacije. Ovaj projekat državne stanogradnje, namenjen je prvenstveno pripadnicima vojske, policije, mladim nauÄnicima i mladim braÄnim parovima, koji bi omoguÄio da kvadrat u Beogradu koÅ”ta oko 550 evra, a u drugim mestima od 450 do 470. Za stan od 60 kvadrata trebalo bi da se izdvoji oko 30.000 evra i to tako Å”to bi subvencija države bila 3.000, kupac bi platio 3.000 evra, a onda bi ostatak isplaÄivao kroz kredit, uz meseÄnu ratu od oko 125 evra u prvih 25 godina i oko 50 evra ā u poslednjih pet godina, rekao je tada predsednik Srbije, Aleksandar VuÄiÄ. Predsednik je, meÄutim, naglasio da bi uslov za kupovinu ovakvih jeftinih stanova bio da u narednih 15-20 godina mora da se ostane i radi u Srbiji.
Stanovi Äe biti graÄeni u Beogradu, Novom Sadu, NiÅ”u, Kragujevcu, Kraljevu i Vranju i tim potpredsednice MihajloviÄ je odmah na poÄetku godine predložio radnoj grupi za gradnju ovih stanova lokacije na kojima u najkraÄem roku može da poÄne gradnja. U tu svrhu ukinute su neke takse i predstavljen novi zakon, tzv LEKS SPECIJALIS, koji bi trebali da ubrzaju rad na ovom velikom državnom projektu.
Ministarstvo graÄevine takoÄe je predložilo ukidanje uku- pno sedam taksa, Å”to bi donelo uÅ”tede od Å”est odsto vred- nosti objekta. NajznaÄajnija promena je da se taksa za izdavanje upotrebne dozvole viÅ”e neÄe tretirati kao parafiskalni namet, Å”to Äe doprineti i da se smanji broj objekata koji se sada koriste bez tog papira. Ova taksa, prema predlogu Ministarstva, plaÄaÄe se u zavisnosti od vremena potrebnog za obradu zahteva, a ne u fiksnom iznosu od 0,2 odsto na vrednost objekta. Tako Äe, na primer, taksa za stovariÅ”te, umesto dosadaÅ”njih 56.000 dinara, iznositi izmeÄu 1.800 do 18.000 dinara u zavisnosti od kompleksnosti objekta.
U Vladi Srbije poÄetkom marta predstavljen je leks specijalis ā zakon za gradnju jeftinih stanova za pripadnike bezbednosnih snaga, koji bi trebao biti usvojen ovih dana, a potredsednica vlade i ministarka graÄevine Zorana MihajloviÄ je rekla da je utvrÄena maksimalna cena od 500 evra po kvadratu u Beogradu i 450 evra u ostalim gradovima.
Krajnji rok za poÄetak gradnje bio je maj 2018. i to izgradnja prvih 400.000 metara kvadratnih jeftinih stanova. Stanovi su namenjeni za vojsku, policiju i službe bezbednosti u viÅ”e gradova u Srbiji. Ona je istakla da Äe ti stanovi u potpunosti biti u skladu sa evropskim standardima i da Äe se graditi fazno, tri godine, u svim veÄim gradovima, a ukupna povrÅ”ina biÄe dva miliona kvadrata. JoÅ” jedna važna stavka bila je i energetska efikasnost. Naime, kako je reÄeno u ministrastvu, svi oni tzv. Jeftini stanovi kojih Äe biti najmanje 20.000, radiÄe se po svim standardima energetske efikasnosti i graÄevinskim standaradima u skladu sa evropskim. Objasnila je da izgradnja stanova nije tip infrastrukturnih proje- kata koji se dugo grade veÄ da, u zavisnosti od veliÄine i visine zgrade, izgradnja može trajati maksimum od Å”est do 12 meseci. Iako smo svi oÄekivali da poÄetak gradnje ovih stanova bude realizovan prvo u glavnom gradu Srbije, ipak je prvi sa spremnom dokumentacijom, izaÅ”ao grad Vranje. U istom Äe ove graÄevinske sezone poÄeti izgradnja 190 stanova na tri lokacije. Oni su pripremili sve tako da se te lokacije nalaze izmeÄu Å”kola i vrtiÄa. InaÄe, u ovaj projekat država Äe uložiti pet miliona evra, dok Äe troÅ”kovi graÄana za usklaÄivanje dokumenata sa nazivima ulica biti minimalan.
